全新快速路,正式啟動建設!
嵊州市開發區至高鐵新城快速通道(浦南大道-G104)工程勘察設計正式招標。城北浦口到城西的高鐵新城,將有快速通道!
擬實施項目起于浦口經濟開發區浦南大道,終點止于高鐵新城, 打造浦口和高鐵新城點到點的快速通道。分析路網發現 104 國道( 嵊 張線以北段)可利用現狀東側浦南大道和利用西側 104 國道進行快速 化提升改造, 2 個走廊帶方案。經過上階段路網研究后, 認為 104 國道( 嵊張線以北段) 浦南大道走廊帶作為快速通道更加靠近浦口,更 利于實現片區間快速的到發,同時使得 104 國道(過境)與浦南大道 ( 城市到發)功能分開,層次更加分明,故推薦了嵊張線以北利用東 側浦南大道作為快速通道。而目前浦南大道建成不久,雙向 6 車道道 路通行效率較高,直接深入經濟開發區腹地,基本不需要再改造就行 實現快速通行功能。

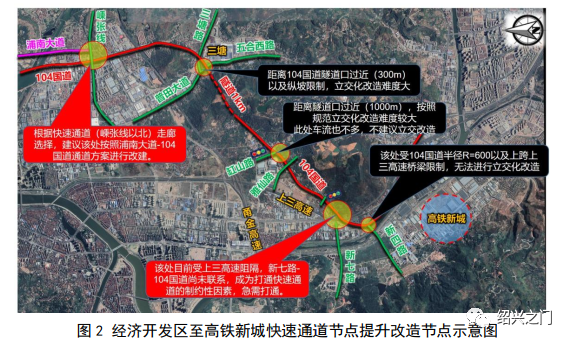

104 國道( 嵊張線~高鐵新城段)受地形地貌限制快速通道走廊 可選擇路徑較少,基本只能在現狀 104 國道的基礎上進行立交化快速 改造。而目前 104 國道該段約 7km 范圍內, 雙向 4 車道, 100km/h, 由于連續道路平交口的存在,導致主線通行效率不高, 本次研究范圍 主要針對該段的提升改造。
分析發現沿線 104 國道(嵊張線~高鐵新城) 分別與嵊張線、 普 田大道/三塘路、缸山路、 雅仙路、 新四路等交叉。根據交通量觀測,嵊張線為規劃 312 省道北侖至嵊州公路交通量較大,新四路作為目前 高鐵新城與 104 國道連接的唯一道路交通量較大外, 其余相交道路交 通量不大。而目前普田大道/三塘路口、 缸山路受主線彭山隧道洞口 間距及主線縱坡限制立交化改造難度較大,但其交通量也較小,不會 對快速通道主線通行產生較大影響。
綜合考慮造價、施工難度、 104 國道主線保通等因素,本次 104 國道(嵊張線~高鐵新城)快速化改造主要解決浦南大道-G104 大流 量節點的交通問題, 以點帶線,來提高整個通道的通行效率:
目前, 浦口區域浦南大道-104 國道半苜蓿葉互通節點轉向受限, 對節點研究發現, 有條件對現有互通進行改造。
1起終點論證

項目起點位于浦南大道一景路南側約 200m 處, 終點位于 104 國道甬金高速附近。
2 備選方案擬定
通過調查研究項目區域現狀條件、 現狀道路技術指標和存在的問 題, 利用現有地形圖資料, 在紙上展開多方案研究, 擬定可能的路線方案, 然后逐段、 有重點地對擬定的路線方案進行踏勘調查。路線分 成兩個層面進行研究。

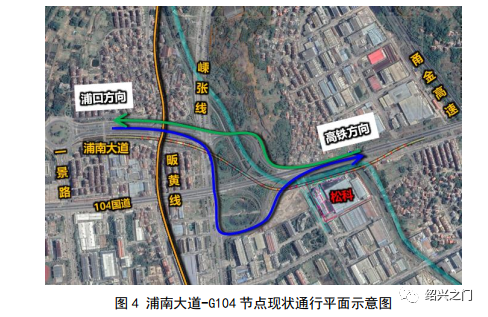

根據地形、地質等條件,結合已建及規劃道路的的銜接,并跟地 方業主多次溝通后,本報告對起點段提出了“A1 方案”、“A2 方案” 兩個起點改造方案?,F(xiàn)狀情況:104 國道與浦南大道平行布置,在嵊張線附近設有半 苜蓿葉交叉,浦口(浦南大道)往高鐵新城方向通行需要經過兩個交 叉口(右轉再左轉) 繞行再匯入 104 國道主線;高鐵新城往浦口(浦 南大道) 方向僅需要通過嵊張線一個直接交叉口可快速通過。
本次希望通過該節點改造,主要打通浦南大道-104 國道(南) 節點,實現北向南快速通道功能。

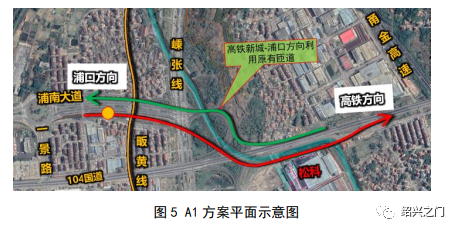

A1 方案從浦南大道設置北向南連接線(浦口-高鐵新城),連續上跨畈黃線、嵊張線、泄洪渠、 104 國道,在松科公司東側河堤布線 (不占松科公司),在甬金高速之前并入 104 國道主線,加減速車道 和漸變段 280m 上跨 104 國道主線。匝道全長 1338 米,基本都為橋梁 結構,單向 2 車道(橋面寬度 10m 雙柱橋墩 5m)。

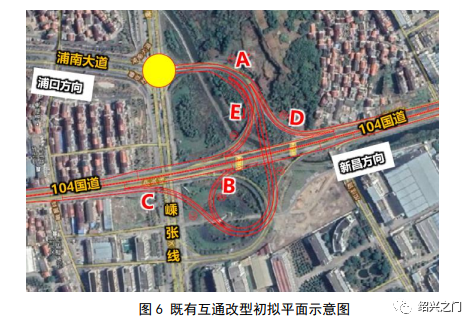

A2 方案初步擬定為將現狀半苜蓿葉交叉改造為 A 型單喇叭, A 匝 道以嵊張線與浦南大道平交口為起點上跨 104 國道,連接新建 B、 C 匝道替代原有嵊張線與 104 國道嵊州往新昌方向功能,在嵊張線往 104 國道嵊州方向匝道原有線位上改建 DE 匝道,并保留主線原有加 減速車道,僅對端部后匝道進行改建。

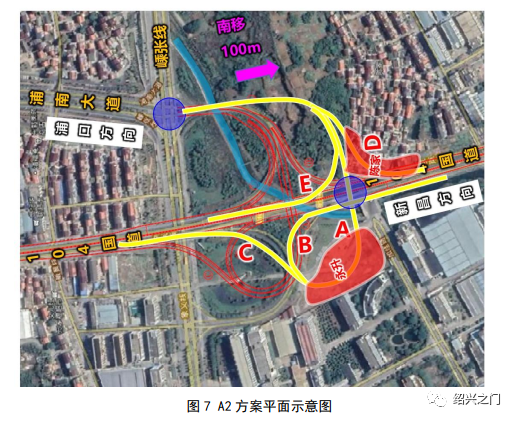

因初擬方案的A匝道因為104國道主線和橋下泄洪渠河面凈空不 足(僅 6m 多),無法下穿 104 國道主線,僅考慮 A 匝道上跨主線。但考慮 A 匝道嵊張線至 104 國道主線距離僅 350m, 最大縱坡達到 5.7%, 超過公路匝道極限值 5%,安全隱患較大。為優化 A 匝道,擬 定了優化后的 A2 方案??紤] 104 國道現狀仍為國道, A 匝道上跨需 要滿足公路匝道標準 4%,因此需要加長 A 匝道長度,互通區整體向 南移 100m 左右。A2 方案需要對整個互通進行整體向南遷移, 造成較 大的拆遷。
結合當?shù)匕l(fā)展特征及嵊州經濟開發區(浦口)的暢行需求,未來 浦口至高鐵方向是主要交通流方向,嵊張線方向交通量不大??梢钥?出, A1 方案更符合區域交通流發展的需求,更好的滿足區域交通功 能。更大程度利用原 104 國道線位資源,對現有互通的通行干擾較少, 工程規模較小。因此,經綜合比較,推薦更符合地方交通流需求的 A1 線方案。
推薦方案:

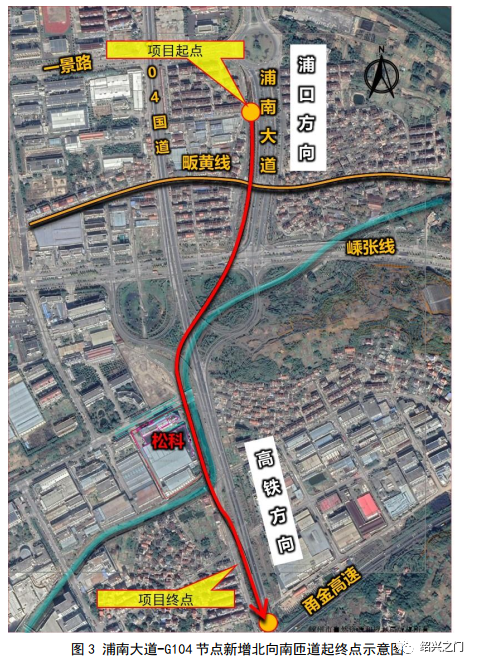

推薦方案從浦南大道設置北向南定向匝道(浦口-高鐵新城), 設置橋梁連續上跨畈黃線、 泄洪渠、 嵊張線、 104 國道主線后,在松 科公司東側沿河堤布線(不占松科公司), 在甬金高速之前并入 104 國道主線,加減速車道和漸變段 280m 上跨 104 國道主線。匝道全長 1338 米,基本都為橋梁結構,單向 2 車道(橋面寬度 10m 雙柱橋墩 5m)。
計劃工期如下:
( 1)編制可行性研究報告:2022 年 12 月完成;
( 2)項目初步設計:2023 年 2 月完成;
( 3)項目施工圖設計:2023 年 4 月完成;
( 4)工程開工:2023 年 5 月,施工周期為 18 個月,完工時間 為 2024 年 8 月。
來源:嵊州市人民政府網、紹興之門
嵊州生活網友情轉載,版權歸原作者所有,如有標注作者及出處有誤、侵權煩請告知,我們會立即刪除并表示歉意。
2019-2020 shengzhouw.com All Right Reserved 《嵊州生活網》版權所有
電子郵件:349829937@qq.com 法律顧問:浙江計然律師事務所 趙士建(律師)浙公網安備 33068302000729號 信息產業部備案/許可證編號:浙ICP備19052336號-3
